Resupply การรับช่วงเวลานำ¶
ใน Odoo เวลานำจะใช้ในการทำนายระยะเวลาในการดำเนินการให้เสร็จสิ้นการกระทำบางอย่าง ซื้อสินค้าซึ่งระบุจำนวนวันที่ใช้เวลาสำหรับผู้ขายของผลิตภัณฑ์เพื่อส่งมอบผลิตภัณฑ์ไปยัง บริษัท จัดซื้อ
สำหรับผลิตภัณฑ์รับเหมาช่วงโดยเฉพาะเวลานำในการจัดส่งสามารถทำได้กำหนดค่าให้คำนึงถึงระยะเวลาที่จำเป็นสำหรับผู้รับเหมาช่วงเพื่อผลิตผลิตภัณฑ์ บริษัท เพื่อทำนายวันที่ส่งมอบของผลิตภัณฑ์รับเหมาช่วงได้ดีขึ้น
ผลิตภัณฑ์รับเหมาช่วงบางอย่างกำหนดให้ บริษัท ที่ทำสัญญาจัดหาผู้รับเหมาช่วงกับส่วนประกอบการผลิต เวลานำ* สามารถใช้นอกเหนือจากเวลานำส่งเพื่อสร้างวันที่ที่ผู้รับเหมาช่วงจะต้องได้รับส่วนประกอบที่จำเป็นในเพื่อผลิตผลิตภัณฑ์และส่งมอบตรงเวลา
Important
เช่นเดียวกับเวลานำใน Odoo เวลานำสำหรับผลิตภัณฑ์ย่อยที่ได้รับการประมาณการและขึ้นอยู่กับระยะเวลาที่คาดว่าจะใช้ *
สถานการณ์ที่ไม่คาดฝันอาจส่งผลกระทบต่อการกระทำเหล่านี้เสร็จสมบูรณ์ซึ่งหมายความว่าเวลานำควร ** ไม่ถูกมองว่าเป็นการรับประกัน
การกำหนดค่า¶
เมื่อใช้: doc: `ผู้รับเหมาช่วง resupply ตามคำสั่งซื้อ<subcontracting_resupply> `เส้นทาง บริษัท มีหน้าที่รับผิดชอบในการจัดหาผู้รับเหมาช่วงที่มีส่วนประกอบที่จำเป็น ไม่สามารถเริ่มผลิตได้จนกว่าจะได้รับส่วนประกอบ
ซึ่งหมายความว่านอกเหนือจากระยะเวลาที่ต้องใช้ผู้รับเหมาช่วงในการผลิตและส่งมอบผลิตภัณฑ์วันที่ได้รับส่วนประกอบจะต้องได้รับการพิจารณาด้วย
โดยการกำหนดเวลาการส่งมอบสินค้าคงเหลือของผลิตภัณฑ์และการระบุเวลานำในการผลิตในใบเรียกเก็บเงินของผลิตภัณฑ์ (BOM)* ผู้รับเหมาช่วง resupply* คำสั่งซื้อสำหรับส่วนประกอบของผลิตภัณฑ์แสดงกำหนดเวลาที่ผู้รับเหมาช่วงจะต้องได้รับส่วนประกอบ
เวลานำส่งสินค้า¶
หากต้องการตั้งค่าเวลาการส่งมอบสำหรับผู้รับเหมาช่วงของผลิตภัณฑ์ให้ไปที่: เมนูเมนู: `แอพสินค้าคงคลัง --> ผลิตภัณฑ์ --> ผลิตภัณฑ์ 'และเลือกกผลิตภัณฑ์รับเหมาช่วง
จากนั้นเลือกแท็บ: Guilabel: `` ซื้อ 'ในหน้าของผลิตภัณฑ์ ผู้รับเหมาช่วงยังไม่ได้เพิ่มเป็นผู้ขายทำตอนนี้โดยคลิก: Guilabel: เพิ่มบรรทัด 'และเลือกผู้รับเหมาช่วงใน: Guilabel: ` ผู้ขาย 'ฟิลด์

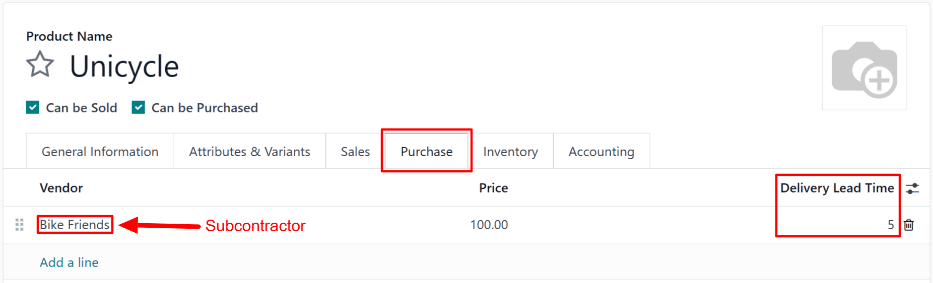

เมื่อมีการเพิ่มผู้รับเหมาช่วงให้ป้อนจำนวนวันที่ใช้เวลาพวกเขาจะผลิตและส่งมอบผลิตภัณฑ์ใน: Guilabel: `ผู้นำการส่งมอบคอลัมน์เวลา
เวลานำผลิตภัณฑ์¶
ถัดไปนำทางไปยังผลิตภัณฑ์ | Bom | วัสดุ `ปุ่มอัจฉริยะที่ด้านบนของหน้าผลิตภัณฑ์ | Bom |
บน | BOM |, เลือก: แท็บ Guilabel: Miscellaneous : Guilabel: `Manuf ป้อนใน: Guilabel: `ฟิลด์เวลานำส่งมอบของผลิตภัณฑ์ | Bom |
ในขณะที่วันนี้ไม่ได้ใช้สำหรับการผลิตโดยผู้รับเหมาช่วงตั้งค่าจำนวนวันเดียวกันในแต่ละฟิลด์บอก Odoo ว่าผู้รับเหมาช่วงจะต้องได้รับส่วนประกอบและเริ่มการผลิตโดยเริ่มต้นเวลานำส่งสินค้าของผลิตภัณฑ์ มีเวลามากพอที่จะผลิตและส่งมอบผลิตภัณฑ์
resupply subcontracting เวิร์กโฟลว์¶
สร้างคำขอใบเสนอราคา (RFQ) สำหรับผลิตภัณฑ์โดยการนำทางไปยัง: เมนูการเลือก: `แอพซื้อ --> คำสั่งซื้อ --> คำขอใบเสนอราคา 'และคลิก: Guilabel: `ใหม่ '
ระบุผู้รับเหมาช่วงใน: guilabel: ฟิลด์ผู้ขาย ` ในแท็บ: Guilabel: ผลิตภัณฑ์ 'โดยคลิก: Guilabel: เพิ่มผลิตภัณฑ์'การเลือกผลิตภัณฑ์ในคอลัมน์: guilabel: product และระบุไฟล์ปริมาณในคอลัมน์: guilabel: quantity
ในฟิลด์ Guilabel: `` การมาถึงที่คาดหวังให้ป้อนวันที่ที่ให้เพียงพอเวลาสำหรับผู้รับเหมาช่วงจะได้รับส่วนประกอบผลิตผลิตภัณฑ์และส่งมอบกลับไปยัง บริษัท รับเหมาช่วง
Important
เมื่อเพิ่มผลิตภัณฑ์ลงใน | rfq |,: guilabel: `ฟิลด์ที่คาดว่าจะมาถึง 'เติมเงินอัตโนมัติด้วยวันที่ที่วันนี้เป็นวันที่รวมถึงเวลาในการส่งมอบของผลิตภัณฑ์ จัดส่งส่วนประกอบไปยังผู้รับเหมาช่วง
เมื่อซื้อ subcontracted ผลิตภัณฑ์โดยใช้ผู้รับเหมาช่วง resupply บนเส้นทางการสั่งซื้อมีความจำเป็นต้องปรับวันที่นี้เพื่อพิจารณาเวลาพิเศษที่จำเป็นสำหรับส่วนประกอบที่จะส่งไปยังผู้รับเหมาช่วง
เนื่องจากการผลิตไม่เริ่มจนกว่าพวกเขาจะได้รับส่วนประกอบออกไปวันที่ตามผลลัพธ์ในผลิตภัณฑ์สำเร็จรูปที่มาถึง * หลังจาก * วันที่จดทะเบียนใน | RFQ |
ถัดไปคลิก: Guilabel: ยืนยันคำสั่งซื้อเพื่อเปลี่ยน | RFQ | ดังนั้นจึงเป็นสาเหตุของ: Guilabel: ` resupply` ปุ่มอัจฉริยะจะปรากฏที่ด้านบนของหน้าหนังสือ.
คลิกที่: Guilabel: resupply ปุ่มอัจฉริยะเพื่อเปิด resupplyคำสั่งซื้อผู้รับเหมาช่วงซึ่งเป็นคำสั่งที่สร้างขึ้นเพื่อส่งส่วนประกอบไปยังไฟล์ผู้รับเหมาช่วง
ฟิลด์: guilabel: `dentezกำหนดเวลาสำหรับผู้รับเหมาช่วงที่จะได้รับส่วนประกอบเพื่อพวกเขามีเวลาเพียงพอในการผลิตและส่งมอบผลิตภัณฑ์สำเร็จรูปโดยวันที่มาถึงที่คาดหวัง
ฟิลด์ Guilabel: `` dateded date 'ควรแสดงวันที่ล่าสุดที่ส่วนประกอบสามารถจัดส่งได้ในขณะที่ยังคงมาถึงผู้รับเหมาช่วงโดย: Guilabel: กำหนดเวลา ' เป็นวันที่ในฟิลด์ Guilabel: `Deadline และต้องได้รับการปรับปรุงให้ใช้พิจารณาเวลาที่จำเป็นสำหรับการจัดส่ง
คลิกที่ฟิลด์: Guilabel: `` dateded date 'เพื่อเปิดปฏิทินป๊อปโอเวอร์ซึ่งสามารถเลือกวันที่ ส่วนประกอบที่จะส่งมอบโดย: Guilabel: `กำหนดเวลา 'บน resupplyคำสั่งผู้รับเหมาช่วง
หลังจากจัดส่งส่วนประกอบให้คลิกปุ่ม: guilabel: `qualidate`ด้านบนของคำสั่งซื้อเพื่อยืนยันว่าพวกเขาถูกส่งไปยังผู้รับเหมาช่วง
เมื่อผู้รับเหมาช่วงได้รับส่วนประกอบพวกเขาจะเริ่มผลิตส่วนประกอบก่อนส่งมอบให้กับ บริษัท ที่ทำสัญญา
Example
ผู้ค้าปลีกจักรยาน * จักรยานของไมค์ * ทำงานร่วมกับผู้รับเหมาช่วง - * เพื่อนจักรยาน * -เพื่อผลิตหน่วยของผลิตภัณฑ์ * unicycle * ของพวกเขา
จักรยานของไมค์จะต้องจัดหาส่วนประกอบที่จำเป็นให้เพื่อนจักรยานการผลิต unicycles
โดยเฉลี่ยแล้วเพื่อนจักรยานใช้เวลาสามวันในการผลิต unicycle แต่ละตัวรวมทั้งเพิ่มอีกสองวันในการส่งมอบไปยังจักรยานของไมค์
เป็นผลให้จักรยานของไมค์กำหนดเวลาในการส่งมอบระยะเวลาห้าวันสำหรับUnicycles ผลิตโดย Bike Friends: สามวันสำหรับการผลิตรวมถึงสองวันสำหรับการจัดส่ง

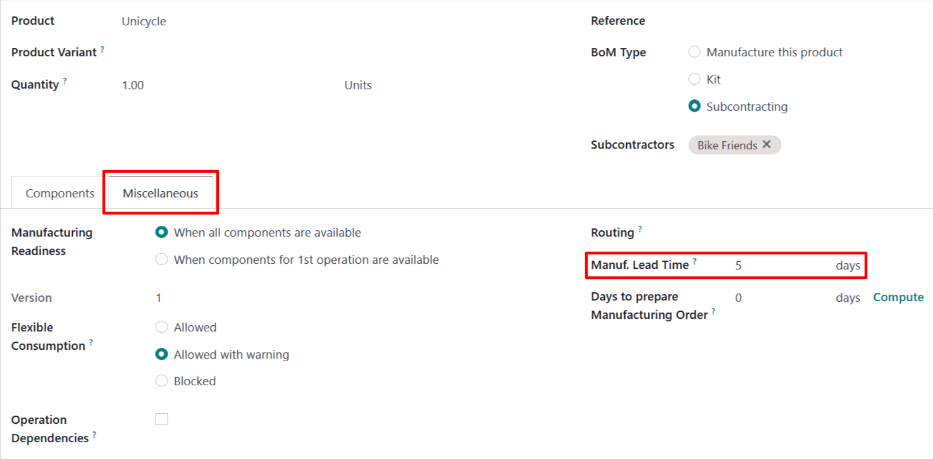

บน unicycle's | bom | พวกเขาเข้าสู่เวลานำในการผลิตห้าวันเพื่อเตือนตัวเองถึงวันที่ที่ต้องส่งมอบส่วนประกอบไปยังผู้รับเหมาช่วง
พวกเขายืนยัน a | po | 30.

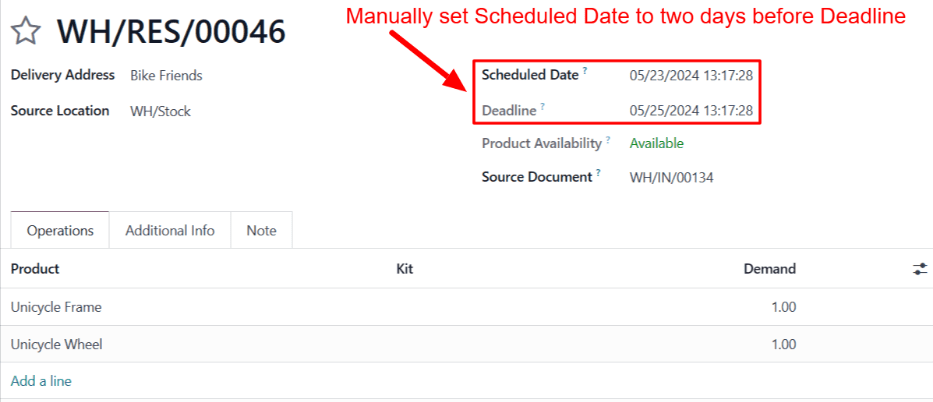

คำสั่งซื้อขายเงินเดือนแบบ resupply สำหรับการจัดส่งส่วนประกอบไปยังผู้รับเหมาช่วงแสดงถึงกำหนดเวลา * ของวันที่ 25 พฤษภาคม ส่วนประกอบภายในวันที่นี้เพื่อให้มีเวลาเพียงพอในการผลิตunicycle และส่งมอบภายในวันที่ 30 พฤษภาคม
ใช้เวลาสองวันในการส่งมอบจักรยานของไมค์ดังนั้นพวกเขาจึงอัปเดต* ฟิลด์วันที่ตามกำหนดเวลา* ตามคำสั่งผู้รับเหมาช่วงของ Resupply ถึง 23 พฤษภาคมสองวันก่อนถึงกำหนด
จักรยานของไมค์ส่งส่วนประกอบไปยังเพื่อนจักรยานในวันที่กำหนด23 พฤษภาคมและพวกเขามาถึงเส้นตายของวันที่ 25 พฤษภาคม เพื่อนมีเวลามากพอที่จะผลิต unicycle และส่งกลับไปที่ไมค์จักรยานภายในวันที่คาดว่าจะมาถึงวันที่ 30 พฤษภาคม
